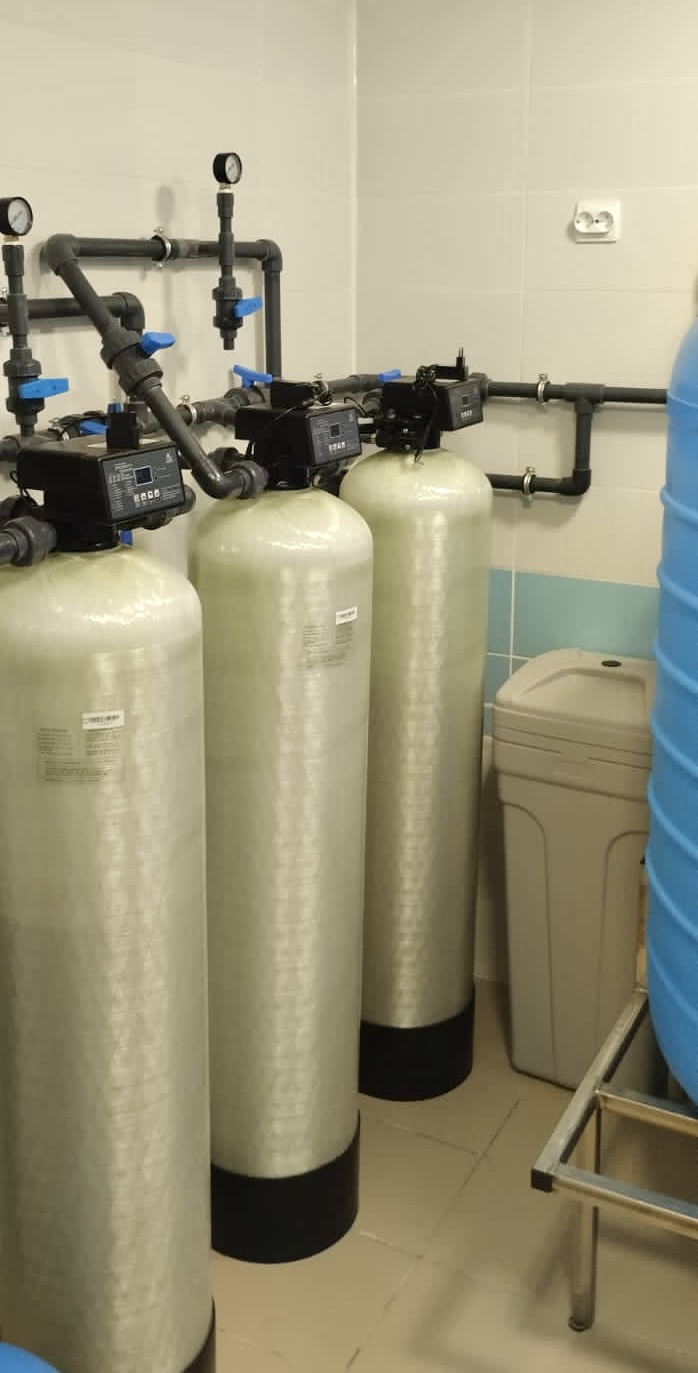

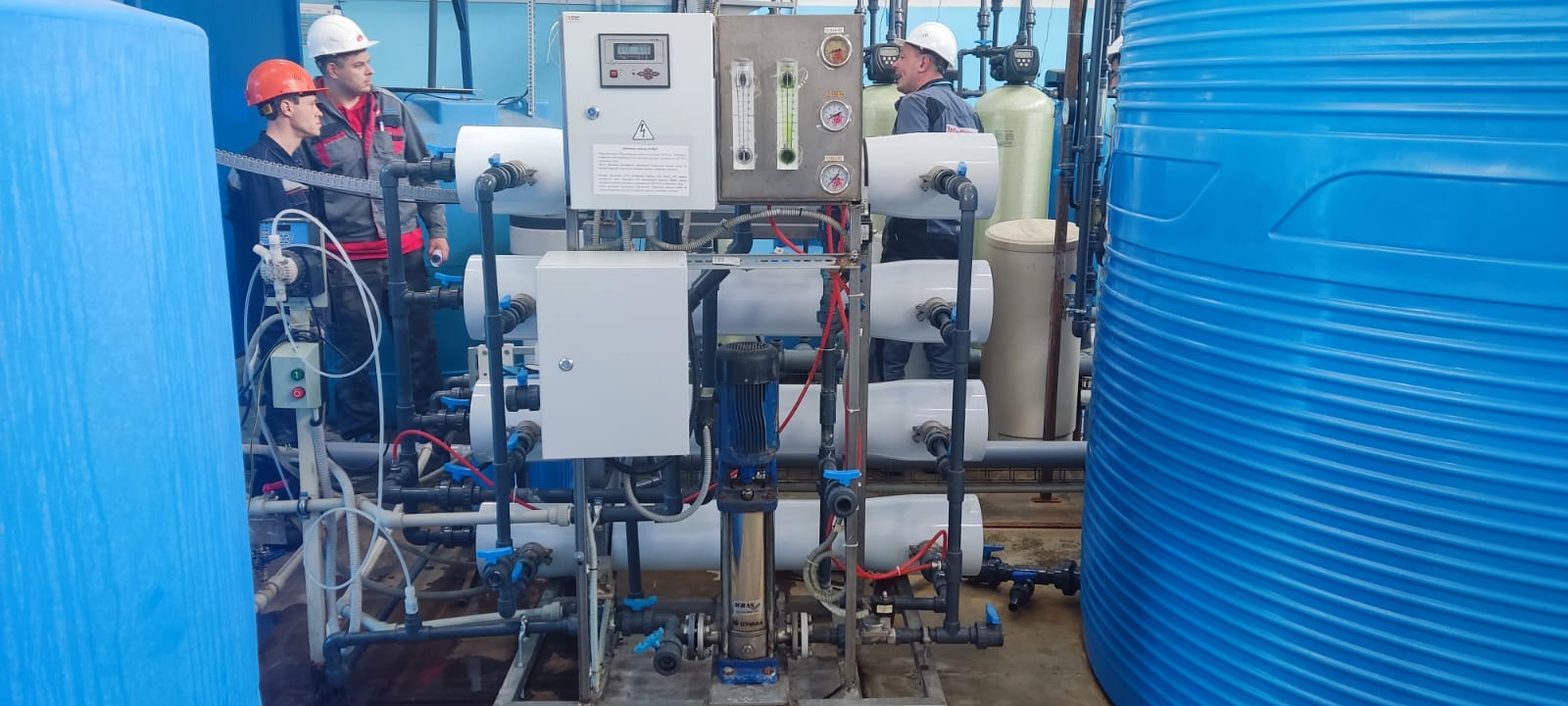

Монтаж оборудования закончен, трубопроводы подключены, автоматика запущена, станция выдает подготовленную воду. Для заказчика это еще не означает, что объект можно принимать без дополнительной проверки.
На этапе приемки необходимо убедиться, что станция собрана в соответствии с проектом, работает в предусмотренных режимах, обеспечивает требуемую производительность и качество воды, а эксплуатационной службе переданы документы и информация, необходимые для дальнейшей работы.
Принимать станцию только по принципу "оборудование работает, вода идет" недостаточно. После пусконаладки нужно проверить одновременно три вещи: соответствие смонтированной системы проекту, фактические рабочие параметры и качество подготовленной воды.
Что именно принимает заказчик
Станция водоподготовки представляет собой не набор отдельных фильтров, насосов и емкостей, а технологическую систему. Поэтому приемка должна охватывать всю цепочку: от поступления исходной воды до точки передачи подготовленной воды потребителю.
В зависимости от объекта в состав станции могут входить механическая фильтрация, аэрация, обезжелезивание, умягчение, сорбционная обработка, ультрафильтрация, обратный осмос, дозирование реагентов, обеззараживание, накопительные емкости, насосные станции и другое оборудование.
Дополнительно проверяются трубопроводы, запорная и регулирующая арматура, КИПиА, электрическая часть и система автоматического управления.
Если один из этих уровней не проверен, часть проблем может проявиться уже после передачи станции эксплуатационной службе.
1. Сверить фактическую станцию с проектной документацией
Проверку удобно начинать не с отдельных показаний приборов, а с общей технологической схемы. Заказчик должен понимать, соответствует ли фактически смонтированная система тому решению, которое было согласовано.
Особое внимание стоит обратить на изменения, внесенные непосредственно во время монтажа. На реальном объекте они возможны: меняется трасса трубопровода, положение оборудования, тип арматуры или способ подключения. Такие изменения должны быть понятны заказчику и отражены в актуальной документации.
Что проверить по проекту
- состав основного технологического оборудования;
- последовательность ступеней водоподготовки;
- фактическую производительность установленного оборудования;
- подключение исходной и подготовленной воды;
- линии промывки и регенерации;
- отвод дренажных и концентратных потоков;
- расположение накопительных емкостей;
- насосное оборудование;
- узлы дозирования реагентов;
- точки контроля и отбора проб.
2. Осмотреть качество монтажа
Следующий этап - визуальный осмотр станции. Значительную часть монтажных недостатков можно обнаружить до длительной эксплуатации оборудования.
Проверяют не только внешний вид. Важно убедиться, что оборудование доступно для обслуживания, фильтры и мембранные корпуса можно вскрывать, насосы - демонтировать, а арматура и приборы находятся в зоне доступа персонала.
| Что проверяем | На что обратить внимание |
|---|---|
| Трубопроводы | Крепление, отсутствие видимых протечек, доступность соединений и соответствие фактической трассировки схеме |
| Арматура | Доступность для обслуживания, возможность полного открытия и закрытия, соответствие назначению линии |
| Насосы | Крепление, подключение, направление потока, доступ для обслуживания |
| Фильтры и мембранные корпуса | Возможность обслуживания и замены внутренних элементов без демонтажа соседнего оборудования |
| Емкости | Подключение, перелив, дренаж, датчики уровня и доступ к обслуживаемым элементам |
| Кабельные трассы | Крепление, защита кабелей, отсутствие механических повреждений и пересечений, создающих эксплуатационные риски |
| КИПиА | Доступность приборов, корректность установки и возможность считывания показаний |
3. Проверить станцию под рабочей нагрузкой
Холостой запуск подтверждает только то, что оборудование включается. Для приемки необходимо увидеть работу станции в режиме, максимально приближенном к предусмотренной эксплуатации.
Проверяются фактическая производительность, давления, расходы и устойчивость работы оборудования. Если проектом предусмотрены разные режимы производительности, желательно проверить их переключение.
Параметры сравнивают не с субъективной оценкой "работает нормально", а с проектными и эксплуатационными значениями.
Во время рабочего запуска фиксируют
- расход исходной воды;
- производительность по подготовленной воде;
- рабочие давления;
- перепады давления на фильтрах и других ступенях;
- расходы промывочной воды, если они контролируются;
- работу насосного оборудования;
- уровни в емкостях;
- дозирование реагентов;
- стабильность параметров при продолжительной работе.
Производительность станции проверяется вместе с качеством воды. Получить требуемый расход за счет режима, при котором ухудшаются параметры подготовленной воды или оборудование работает вне предусмотренных условий, нельзя считать полноценным подтверждением характеристик системы.
4. Проверить качество воды после запуска
Одна из основных задач пусконаладки - подтвердить, что технологическая схема обеспечивает параметры воды, ради которых станция проектировалась.
Набор контролируемых показателей зависит от назначения подготовленной воды. Для котельной, системы охлаждения, пищевого производства, технологической линии или системы получения деминерализованной воды критерии будут различаться.
Поэтому результаты сравнивают прежде всего с требованиями конкретного проекта и потребителя.
| Точка контроля | Зачем проверять |
|---|---|
| Исходная вода | Подтвердить фактические условия, в которых проводится пусконаладка |
| После ключевых ступеней | Оценить работу отдельных элементов технологической схемы |
| После станции | Подтвердить соответствие подготовленной воды требованиям проекта |
| В точке потребления | При необходимости проверить, сохраняется ли требуемое качество после накопления и транспортировки воды |
Для части параметров достаточно штатных приборов станции. Другие показатели определяются лабораторным анализом. Метод контроля и перечень показателей должны соответствовать требованиям конкретного объекта.
5. Проверить фильтры и циклы регенерации
Если в составе станции используются автоматические фильтры, при приемке полезно проверить не только режим фильтрации, но и полный сервисный цикл.
Для разных технологий это может быть обратная промывка, регенерация, вытеснение реагента, медленная или быстрая промывка и возвращение установки в рабочий режим.
Заказчику важно увидеть, что автоматический клапан или система управления действительно выполняет заданную последовательность, а промывочные потоки корректно отводятся в предусмотренную систему.
При проверке автоматического фильтра обращают внимание на
- условие запуска промывки или регенерации;
- последовательность стадий;
- продолжительность каждой стадии;
- расход воды во время промывки;
- работу арматуры;
- отвод промывной воды;
- восстановление рабочего режима после завершения цикла.
6. Если есть обратный осмос - проверить водный баланс
Для мембранной установки недостаточно посмотреть только на расход пермеата. При приемке необходимо оценить основные потоки и рабочие параметры системы.
Фиксируются расход исходной воды, количество пермеата и концентрата, давление, электропроводность исходной и очищенной воды. Если установка многоступенчатая, дополнительно анализируются параметры по предусмотренным проектом точкам.
Соотношение потоков должно соответствовать принятому режиму работы конкретной установки и качеству исходной воды.
Полученные значения полезно сохранить как исходную точку эксплуатации. В дальнейшем именно с ними можно сравнивать работу установки при снижении производительности или изменении качества пермеата.
7. Проверить насосное оборудование
Насосы проверяются не только на факт включения. Необходимо убедиться, что они устойчиво работают в предусмотренном диапазоне, корректно взаимодействуют с датчиками, преобразователями частоты и автоматикой.
При работе обращают внимание на давление, расход, посторонний шум, вибрацию, нагрев и наличие протечек.
Если предусмотрены основной и резервный насосы, проверяется автоматическое или ручное переключение в соответствии с проектным алгоритмом.
8. Проверить реагентное хозяйство
Если технология предусматривает дозирование антискаланта, кислоты, щелочи, коагулянта, гипохлорита или других реагентов, заказчик должен понимать, как устроен этот участок и как контролируется его работа.
При приемке проверяют емкости, дозирующие насосы, трубопроводы, точки ввода реагента, датчики уровня и предусмотренные блокировки.
Отдельно фиксируются рабочие настройки дозирования. Эксплуатационной службе необходимо понимать, какой реагент используется, где он вводится, как контролируется его расход и какие действия требуются при прекращении дозирования.
Настройки реагентного хозяйства являются частью технологического режима станции. После передачи объекта эксплуатационной службе их не следует менять только для снижения расхода реагента без оценки влияния на последующие ступени водоподготовки.
9. Проверить автоматику и аварийные защиты
Автоматический режим считается проверенным не тогда, когда на панели оператора отображается надпись "Авто". Необходимо убедиться, что система правильно реагирует на изменение условий.
Перечень проверяемых алгоритмов зависит от проекта. Обычно это запуск и остановка оборудования по уровням, поддержание давления, управление насосами, переключение рабочих и резервных агрегатов, запуск промывок и обработка аварийных сигналов.
Что полезно проверить вместе с наладчиком
- штатный автоматический запуск станции;
- штатную остановку;
- работу по сигналам уровней;
- управление насосами и частотными преобразователями;
- переключение резервного оборудования, если оно предусмотрено;
- аварийную остановку;
- реакцию системы на критические сигналы;
- отображение аварий и предупреждений;
- восстановление работы после устранения аварийного условия.

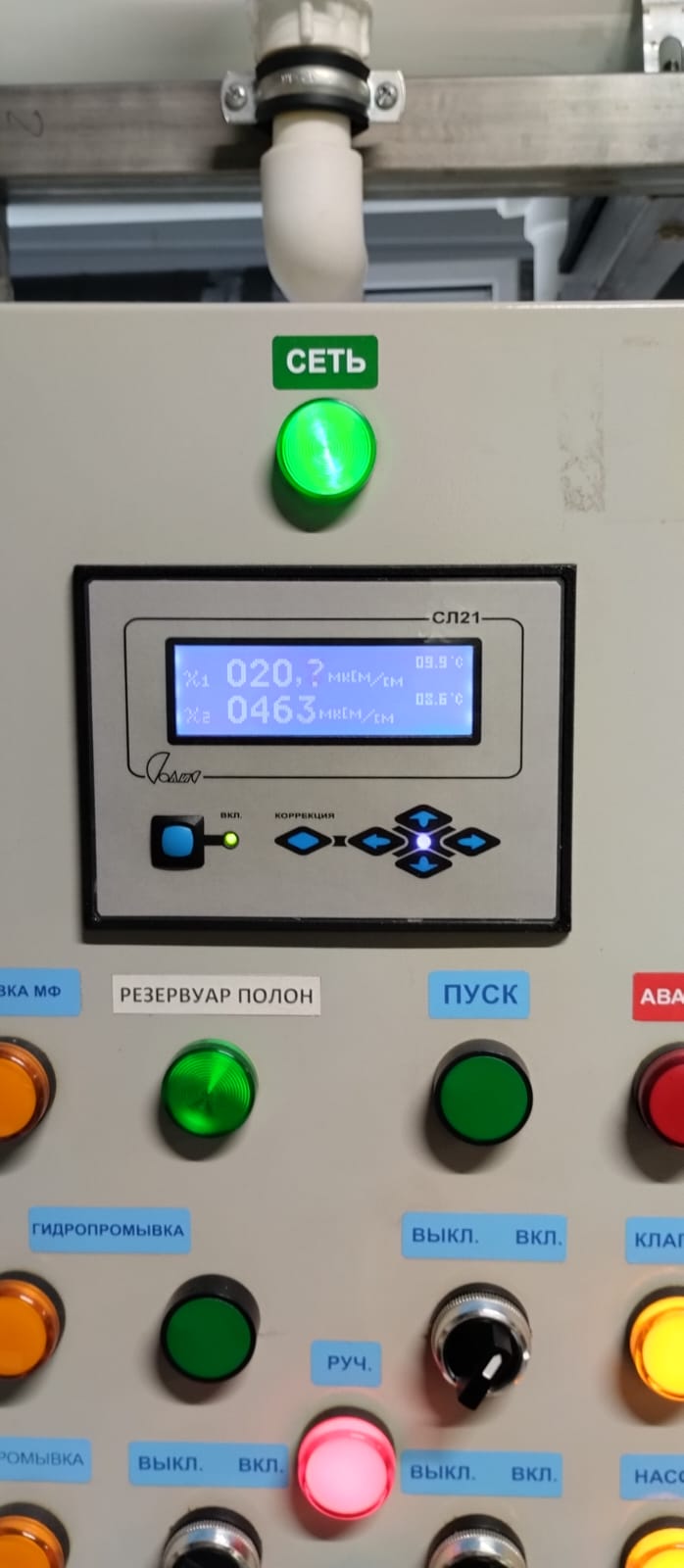

10. Проверить показания приборов
Автоматика принимает решения на основании сигналов датчиков. Поэтому некорректное измерение может привести к неправильной работе исправного оборудования.
На этапе пусконаладки проверяют расходомеры, датчики давления, уровнемеры, кондуктометры и другие приборы, предусмотренные технологической схемой.
Особенно важно убедиться, что оператор понимает, какие значения являются нормальными для конкретной станции. После нескольких месяцев эксплуатации эта информация становится основой для диагностики отклонений.
11. Проверить доступность оборудования для обслуживания
Некоторые проблемы компоновки становятся очевидными только после попытки выполнить первое обслуживание.
Между оборудованием должно оставаться достаточно пространства для операций, которые предусмотрены его эксплуатацией: замены картриджей, извлечения мембранных элементов, обслуживания насосов, загрузки реагентов, работы с арматурой и КИПиА.
Если для штатной замены расходного элемента требуется демонтировать соседний трубопровод или другое оборудование, такой вопрос лучше обнаружить до окончательной приемки.
12. Получить исходные параметры для дальнейшей эксплуатации
После нормальной пусконаладки у заказчика должна остаться не только работающая станция, но и набор фактических параметров, характеризующих ее нормальный режим.
Это особенно важно для последующей диагностики. Через год фраза "кажется, давление стало выше" мало полезна. Значительно информативнее сравнение текущего давления, расхода и качества воды с зафиксированными значениями после пусконаладки.
| Что зафиксировать | Зачем это понадобится |
|---|---|
| Производительность | Для контроля изменения фактической мощности станции |
| Рабочие давления | Для диагностики фильтров, насосов и мембранных ступеней |
| Перепады давления | Для оценки загрязнения оборудования |
| Расходы основных потоков | Для контроля водного баланса |
| Показатели качества воды | Для сравнения с последующими результатами эксплуатации |
| Настройки оборудования | Для восстановления исходного режима после изменений |
13. Проверить комплект документации
После ухода монтажной и пусконаладочной бригады станцией будет заниматься эксплуатационный персонал заказчика. Поэтому документация является такой же частью передачи объекта, как оборудование.
Конкретный комплект определяется договором и составом проекта, но заказчику стоит проверить наличие документов, необходимых для безопасной эксплуатации и обслуживания.
В комплекте могут потребоваться
- актуальная технологическая схема;
- исполнительная документация в предусмотренном договором объеме;
- паспорта установленного оборудования;
- руководства по эксплуатации;
- электрические схемы и документация по автоматике;
- перечень основных настроек и уставок;
- регламенты обслуживания;
- информация по используемым реагентам;
- результаты пусконаладочных испытаний;
- результаты контроля качества подготовленной воды;
- гарантийная и сервисная информация.
14. Провести обучение эксплуатационного персонала
Даже хорошо автоматизированная станция требует понимания технологического процесса. Оператору не обязательно самостоятельно рассчитывать мембранную установку или подбирать фильтрующую загрузку, но он должен понимать нормальный режим и признаки отклонений.
Обучение желательно проводить непосредственно на запущенной станции. Тогда персонал видит реальные показания приборов, расположение арматуры, порядок запуска и остановки оборудования.
После обучения персонал должен понимать
- как запустить и штатно остановить станцию;
- какие параметры необходимо контролировать;
- какие значения являются нормальными;
- как выполняются промывки и регенерации;
- как контролируется реагентное хозяйство;
- что означают основные аварийные сообщения;
- какие действия разрешены эксплуатационному персоналу;
- в каких случаях требуется сервисный специалист.
15. Не подписывать приемку с перечнем замечаний "на словах"
Небольшие замечания после монтажа возможны практически на любом промышленном объекте. Вопрос не в самом их наличии, а в том, как они фиксируются и устраняются.
Если замечание не препятствует безопасной эксплуатации и не влияет на основные характеристики системы, оно может быть оформлено отдельным перечнем с согласованным сроком устранения.
Критичные замечания, связанные с безопасностью, невозможностью обеспечить требуемое качество воды, производительность или предусмотренный технологический режим, требуют отдельного решения до окончательной приемки.
Приемочный документ фиксирует состояние объекта на момент передачи. Поэтому все существенные отклонения от согласованного решения лучше оформлять письменно, а не оставлять в формате устной договоренности между представителями заказчика и подрядчика.
Короткий чек-лист приемки станции водоподготовки
Перед подписанием документов заказчик может еще раз пройти объект по короткому списку.
Частые вопросы о приемке водоподготовки
Достаточно ли анализа воды после станции для приемки?
Нет. Качество подготовленной воды является одним из основных критериев, но дополнительно проверяются производительность, рабочие режимы, автоматика, качество монтажа и комплект документации.
Нужно ли проверять станцию на полной производительности?
Рабочие режимы определяются проектом и программой пусконаладки. Если станция рассчитана на определенную производительность, заказчику важно получить подтверждение ее способности работать в предусмотренном диапазоне при соблюдении требований к качеству воды.
Зачем сохранять параметры станции сразу после пусконаладки?
Они становятся исходной точкой для дальнейшей эксплуатации. По изменению давления, расходов, перепадов и качества воды можно раньше обнаруживать загрязнение, износ оборудования или изменение условий работы.
Нужно ли проверять аварийные режимы автоматики?
Предусмотренные проектом защиты и алгоритмы должны быть проверены в рамках пусконаладочных работ безопасным способом. Конкретная методика зависит от оборудования и системы управления.
Можно ли принять станцию с замечаниями?
Это зависит от характера замечаний и условий договора. Некритичные недочеты могут фиксироваться отдельным перечнем со сроками устранения. Вопросы, влияющие на безопасность, качество воды или основные характеристики станции, требуют решения до окончательной передачи объекта.
Приемка определяет исходную точку эксплуатации
Через несколько месяцев после запуска часть первоначальных настроек может измениться, фильтры начнут накапливать загрязнения, появится история регенераций и обслуживания. Поэтому момент завершения пусконаладки особенно важен: именно тогда можно зафиксировать состояние исправной и настроенной системы.
Для заказчика результатом должна стать не просто работающая станция. Эксплуатационная служба должна получить понятную технологическую схему, подтвержденные рабочие параметры, данные по качеству воды, комплект документации и понимание того, как контролировать систему дальше.
Хорошая приемка отвечает на простой вопрос: сможет ли эксплуатационная служба после ухода пусконаладочной бригады самостоятельно контролировать нормальную работу станции и вовремя заметить отклонение.
